배전망 ESS 구축지원 사업 2차 공모가 2026년 8월 진행된다. 기후에너지환경부는 지난 7월 10일 1차 공모 결과를 발표하고 VPP랩·LG에너지솔루션·한전KDN·SK이터닉스·HD현대일렉트릭·그리드위즈·한국동서발전·한국중부발전·현대건설 등 9개 사업자를 선정했다. 1차에서는 32개 배전선로에 ESS 128MW·640MWh를 구축해 접속대기 태양광 182.4MW를 조기 접속시킨다.

핵심 뉴스 팩트 요약
정부는 2026~2030년 국비 5,586억원을 투입해 배전선로 증설 없이 ESS를 완충장치처럼 붙여 기존 배전망의 수용력을 높이는 방식을 택했다. 배전선로 1곳당 ESS 4MW·20MWh를 설치하면 접속대기 태양광 5.7MW를 추가 접속시킬 수 있다는 것이 1차 공모의 표준 산식이다. 2030년까지 ESS 약 700MW를 보급해 재생에너지 1GW를 추가 접속하고, 연간 1,350GWh(하루 평균 3.7GWh) 규모의 태양광 발전을 추가 확보한다는 목표다. 8월 2차 공모는 육지 약 50개, 제주 7개 배전선로를 대상으로 20개 안팎을 선정하며, 이번 회차부터 장주기·장수명·화재안전성을 갖춘 차세대 배터리의 시장 진입을 유도한다.
기구 관점 영향 분석
배전선로 부착형 ESS는 발전소·변전소 부지에 세우는 대형 ESS와 설치 조건이 다르다. 도로변·전주 인근의 협소 부지에 컨테이너형 랙을 세우는 경우가 많아 기초 하중 조건과 접근 통로 폭이 대형 ESS 대비 훨씬 제약적이다. 여기에 이번 공모가 요구하는 장주기·장수명 배터리는 통상 LFP 계열로 무게가 니켈계 대비 무거워지는 경향이 있어, 동일 부지 면적에서 랙당 적재 하중이 늘어난다는 점을 기초 설계 단계에서 반영해야 한다. 또한 화재안전성 요건이 명시된 만큼 랙 간 이격거리와 방화벽 배치는 산업안전보건법상 끼임 방지 요건과 별개로 열폭주 확산 방지 기준을 함께 충족해야 하며, 협소 부지일수록 두 요건이 충돌할 여지가 크다.
1차 공모의 배터리 구성비는 2차 하중 설계의 실제 근거가 된다. 경제타임스(2026-07-10) 보도에 따르면 1차 낙찰 물량의 66%(약 420MWh)는 삼성SDI의 일체형 제품 ‘SBB 1.5’로, 하이니켈 NCA 각형 셀을 사용한다. LG에너지솔루션은 22%(7개 배전선로, 140MWh)를 자체 LFP 배터리로 공급하며 9개 사업자 중 유일하게 20년간 VPP 운영자 지위를 확보했고, SK온은 LFP 파우치 셀 제품 ‘그리드온’으로 12%(4개 배전선로)를 담당했다. 1차에서는 NCA 제품이 다수를 차지했으나, 2차가 요구하는 장주기·장수명 배터리는 통상 LFP 계열에서 강점을 보이므로 2차 선정 물량에서는 셀 화학종 구성이 LFP 쪽으로 이동할 가능성이 있다(추정). LFP는 NCA 대비 부피 에너지밀도가 낮아 동일 용량(MWh) 확보에 필요한 셀 체적과 랙 면적이 늘어나는 경향이 있으며, 이는 협소 배전선로 부지에서 기초 슬래브 면적과 접근 통로 폭 확보에 직접 영향을 준다.
LG에너지솔루션이 확보한 20년 VPP 단독 운영자 지위도 설비 설계에 시사점을 준다. 단일 사업자가 20년간 ESS 상업 운전을 책임지는 구조라면 초기 설계 단계부터 장기 유지보수 접근성과 부품 교체 동선을 확보해야 하며, 이는 발주 시 요구되는 설계 여유값 산정에도 반영돼야 할 요소다. 2차 공모의 운영 계약 기간과 유지보수 요건은 아직 공고 전이라 확인이 필요하다(확인 필요).
스펙 대조표

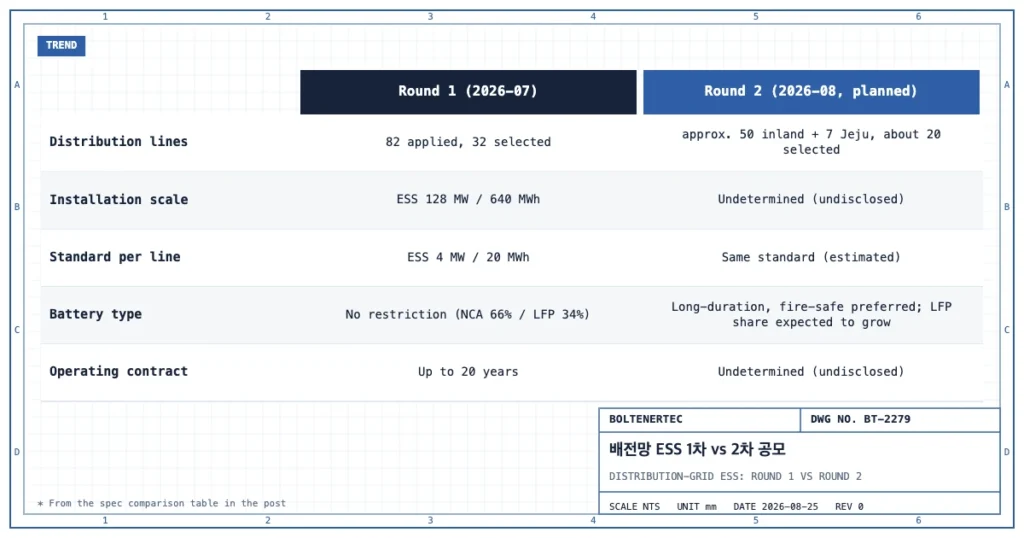

| 구분 | 1차 공모(2026.7) | 2차 공모(2026.8, 예정) |
|---|---|---|
| 대상 배전선로 | 82개 신청 → 32개 선정 | 육지 약 50개 + 제주 7개 → 20개 안팎 선정 |
| 구축 규모 | ESS 128MW·640MWh | 미확정(비공개) |
| 선로당 표준 규모 | ESS 4MW·20MWh | 동일 기준 적용(추정) |
| 배터리 유형 방침 | 제한 없음(NCA 66%·LFP 34%) | 장주기·장수명·화재안전성 배터리 우대, LFP 비중 확대 전망(추정) |
| 운영 계약 기간 | 최대 20년(VPP 단독 운영자 기준) | 미확정(비공개) |
2차 공모의 선로당 구축 규모와 정확한 배터리 스펙 배점 기준은 아직 공고 전이라 비공개이며, 현장 계측 후 재확인이 필요하다.
설계 반영 체크리스트
- LFP 비중 증가 시 랙 적재 하중 기준 기초 슬래브 설계 재검토 여부
- 협소 부지에서 랙 간 이격거리·방화벽 배치와 끼임 방지 요건 동시 충족 여부
- 20년 운영을 전제로 한 유지보수 접근성·부품 교체 동선 확보 여부
- 2차 공모 운영 계약 기간·유지보수 요건 공고 확인 여부
한줄요약: 배전망 ESS 2차 공모는 협소 부지에 무거운 장주기 배터리를 세우는 구조여서, 랙 적재 하중과 열폭주 확산 방지 이격거리를 부지 제약 안에서 동시에 맞추는 기초 설계가 관건이다.
