삼성D 아산 A7 골조 승인, 설비 발주 시점

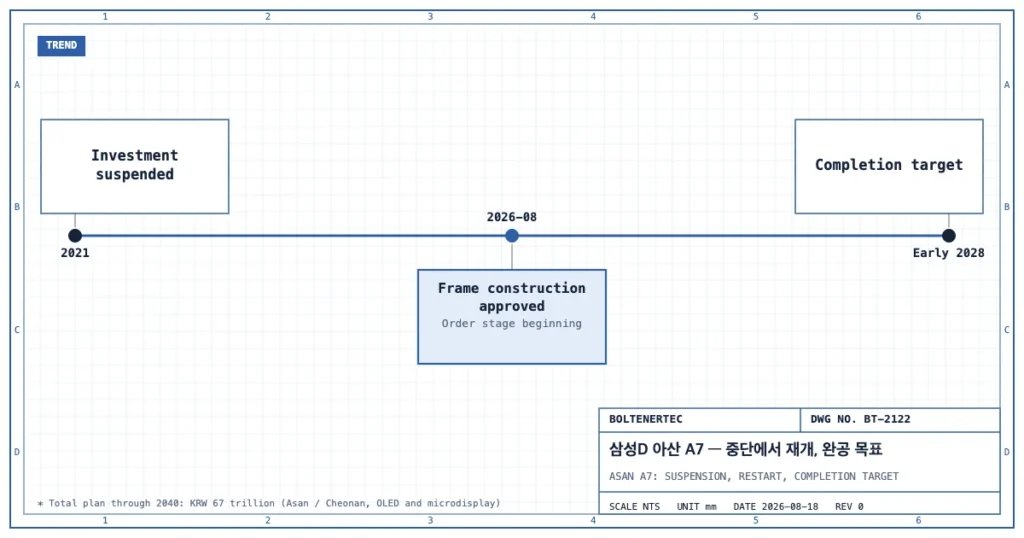

삼성디스플레이 아산 A7의 2021년 투자 중단, 2026년 8월 골조 공사 승인, 2028년 초 완공 목표를 표시한 타임라인
개념도 — 아산 A7 투자 중단·재개·완공 목표. 본문 내용을 바탕으로 자체 제작

핵심 뉴스 팩트 요약

삼성디스플레이는 충남 아산 2단지 A7 OLED 신공장 건설을 재개한다. 8월 7일 투자심의위원회에서 골조 공사를 승인했으며, 이달 발주를 시작해 내년부터 본격 건설, 2028년 초 완공을 목표로 한다. 폴더블 스마트폰 판매 증가와 IT 기기(태블릿·노트북) OLED 적용 확대에 대응하기 위한 투자다. 기존 A3 라인은 갤럭시 Z 시리즈 등 생산으로 여유 공간이 부족한 상태다.

기존 A3 라인은 갤럭시 Z 시리즈, 갤럭시 S 시리즈, 애플 아이폰용 OLED를 함께 생산 중인 것으로 파악되며(출처: 이데일리), 다품종 물량이 겹치는 만큼 A7 신공장 완공 전까지는 신규 수요 대응 여력이 제한적일 것으로 판단된다.

기구 관점 영향 분석

공장 골조 공사 승인은 장비 발주 시점의 선행 신호다. 배터리 R2R 설비와 마찬가지로 디스플레이 증착·봉지 공정 장비도 클린룸 골조 완성 후 반입되므로, 2028년 초 완공 목표라면 장비 발주는 2027년 하반기~2028년 초에 집중될 가능성이 높다(추정). 골조 단계 공사이므로 세부 장비 사양은 아직 확정되지 않은 것으로 판단된다.

증착·봉지 장비는 진동에 민감한 정밀 장비군에 속하며, 통상 클린룸 바닥의 진동기준(Vibration Criteria, VC 등급)이 골조 설계 단계에서부터 확정되어야 한다는 것이 일반 반도체·디스플레이 팹 건설 통념이다. 배터리 화성·검사 공정의 정밀 계측 장비 설치에도 동일한 원칙이 적용되며, 골조 완성 후 진동 기준을 사후에 변경하기는 사실상 불가능하다(일반론이며, 삼성디스플레이 A7 라인의 실제 VC 등급은 비공개다).

삼성디스플레이는 2021년 A7 공사를 중단한 지 약 5년 만에 이번 재개를 결정했다(출처: 이데일리, 2026년 8월 18일자). 총 투자 계획은 2040년까지 아산·천안 지역에 67조원 규모이며, 첨단 유기발광다이오드(OLED)와 초고해상도 마이크로디스플레이에 중점 투자한다(출처: ZDNet Korea, 2026년 8월 18일자). 아산 신공장은 스마트폰·IT용, 확장현실(XR)·자동차용, 휴머노이드·웨어러블용 OLED 등 다품종 라인으로 구성될 예정이다(같은 출처).

이번 투자 재개의 직접적 배경은 폴더블 스마트폰 판매 확대다. 갤럭시 Z8 국내 사전판매는 144만대로 전작 대비 38.5% 증가했다(출처: 이데일리). 시장조사 전망치로는 폴더블 OLED 시장이 2023년 약 30억달러에서 2030년 약 63억달러로, IT용 OLED 시장은 같은 기간 약 41억달러에서 138억달러로 확대될 것으로 인용됐다(같은 출처). 다만 업계 관계자는 “당장 1~2년은 신규 OLED 라인 증설이 필요하진 않다”고 언급, 이번 골조 공사가 향후 추가 투자를 대비한 선제적 조치라는 해석도 함께 제시됐다(출처: ZDNet Korea).

설비 발주 시점을 가늠하는 또 다른 지표는 증착·노광 장비의 리드타임이다. 반도체·디스플레이용 대형 진공 증착 장비는 발주부터 인도까지 통상 12~18개월이 소요된다는 것이 업계 일반론이며(추정, 근거: 팹 건설 공기 대비 장비 반입 시점 역산), 2028년 초 완공 목표를 역산하면 2026년 말~2027년 초 발주가 시작될 가능성도 배제할 수 없다(추정). 정확한 발주 시점과 물량은 삼성디스플레이 공식 공시나 협력사 계약 공시를 통해 재확인이 필요하다.

스펙 대조표

구분 내용
위치 충남 아산 2단지
공정 단계 골조 공사 승인(발주 시작 단계)
완공 목표 2028년 초
투자 배경 폴더블·IT용 OLED 수요 확대
투자 중단~재개 기간 약 5년(2021년 중단 → 2026년 8월 재개 승인)
총 투자 계획(2040년까지) 67조원(아산·천안, OLED·마이크로디스플레이)
폴더블 OLED 시장 전망 2023년 약 30억달러 → 2030년 약 63억달러(추정치 인용)
IT용 OLED 시장 전망 2023년 약 41억달러 → 2030년 약 138억달러(추정치 인용)

설계 반영 체크리스트

  • 클린룸 골조 설계 단계에서 증착·봉지 장비의 진동기준(VC 등급) 확정 여부 확인
  • 장비 리드타임(12~18개월, 추정) 역산 기준 발주 일정과 실제 협력사 공시 대조
  • 삼성디스플레이 및 장비 협력사의 후속 공시·계약 발표 모니터링(현장 확인 필요)

한줄요약

골조 공사 착수는 설비 발주 시점을 앞당겨 보여주는 선행지표이며, 정확한 발주 물량과 일정은 협력사 공시로 재확인해야 한다.
